Le graphique Travail en cours affiche le nombre d'items en cours (maximum, minimum et moyen) pour la période de temps sélectionnée.
Il vous sert à évaluer à quel point votre équipe travaille de concert pour accomplir un même objectif. Vous pouvez afficher ces données par sprint ou par semaine, selon votre préférence. À titre informatif, si un tableau de type kanban a été lié à votre projet Axify, l'option "sprint" ne sera pas disponible dans les filtres situés au haut de la page.
Psst! Attention à ne pas confondre ce graphique avec celui du même nom disponible dans l'Axe Technique, puisqu'ils n'utilisent pas les mêmes données (différentes sources pour les deux axes).
Lecture du graphique

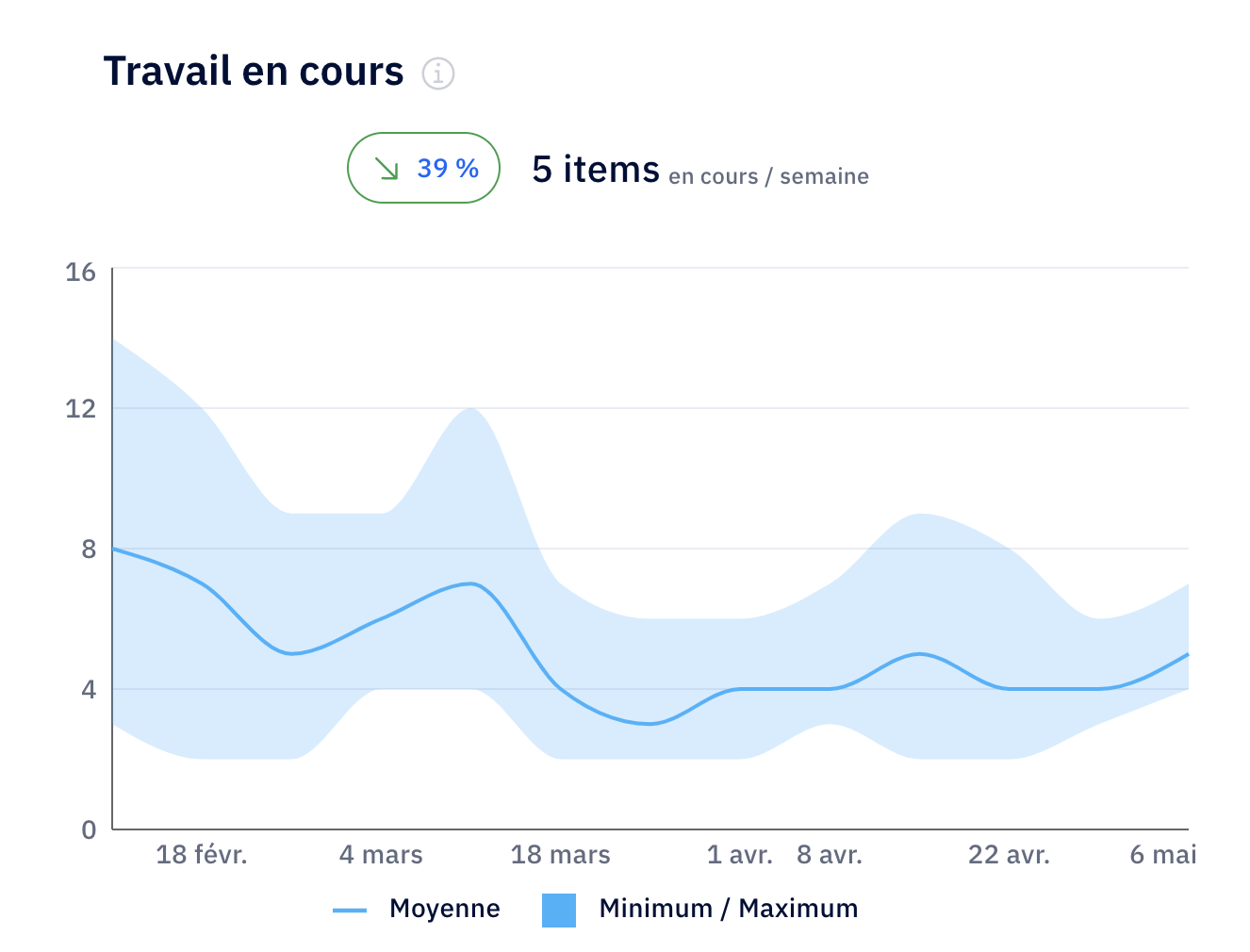

Pour le graphique suivant, la période affichée correspond aux trois derniers mois et le mode d'affichage est par semaine. En moyenne, l'équipe travaille sur 5 items à la fois. Vu la taille de cette équipe, il s'agit approximativement d'un item par personne. Bien entendu, le nombre maximal et minimal d'items travaillés en parallèle peut varier selon le contexte de votre équipe.
Comme ce graphique est interactif, le survoler avec votre souris affichera les détails du travail en cours, c'est-à-dire le maximum de travail actif ainsi que le minimum pour cette semaine ou ce sprint.
L'objectif ici est de travailler sur le bon nombre d'items en même temps selon votre contexte afin d'assurer une livraison de qualité et d'encourager la collaboration, tout en livrant de la valeur au client. D'ailleurs, il peut être intéressant de corréler ces données au débit ou à la répartition du temps de cycle (pour la même semaine ou le même sprint) afin d'en apprendre plus sur l'impact potentiel d'un wip élevé, par exemple. Dans la même lignée, corréler cette donnée au taux d'échec des modifications peut être révélateur, dans le cas où vous remarquez une augmentation du nombre d'incidents suivant les livraisons.
Psst! Comme pour plusieurs autres graphiques de l'Axe Processus, la clé du succès est dans la stabilité. Bien que les variations soient inévitables, il ne devrait pas y avoir d'écart majeur au fil du temps.
Ce graphique comporte également un indicateur de variation, lequel permet de comparer le nombre moyen d'items en cours de la période actuelle à la moyenne de la période précédente. Pour en savoir plus sur les indicateurs de variation, référez-vous à cet article!
Calcul de la métrique
Axify compile, en fonction des dates de début et de fin de cycle, le nombre total d'items actifs dans votre tableau de projet. Les mesures maximales et minimales sont ensuite transposées dans ce graphique et sont utilisées pour calculer le nombre moyen d'items actifs pour une semaine ou un sprint donné.
